Sostituzione del lead time predefinito in base alla gerarchia
Il tempo necessario per completare una terapia può variare in base all'area geografica, al territorio di servizio o alla fase o fase della terapia. Tenere conto di queste differenze nel lead time ignorando il lead time predefinito di una fase del tipo di lavoro.
Versioni (Edition) richieste
Disponibile in: Lightning Experience Disponibile in: Enterprise Edition e Unlimited Edition con Health Cloud o Life Sciences Cloud |
| Autorizzazioni utente richieste | |
|---|---|
| Per accedere all'app Gestione terapia avanzata: | Insieme di autorizzazioni Orchestrazione terapie avanzate Health Cloud |
| Per ignorare il lead time predefinito di una fase tipo di lavoro: | Insieme di autorizzazioni Pianificazione a più fasi |
| Per aggiornare le tabelle decisionali: | Insieme di autorizzazioni Health Cloud Starter |
Le finestre degli appuntamenti vengono calcolate in base al lead time delle fasi della procedura di lavoro, ovvero il tempo necessario per completare una fase della terapia, ad esempio l'aferesi. Questo lead time viene calcolato sommando il lead time delle singole fasi del tipo di lavoro che compongono una fase della procedura di lavoro. È possibile impostare un lead time predefinito per ogni fase del tipo di lavoro. Tuttavia, il lead time per una fase del tipo di lavoro può variare in base a diverse condizioni. Ad esempio, il tempo impiegato per completare la fase di verifica dell'identità (fase tipo di lavoro) richiede 2 giorni a New York, ma 1 giorno a San Francisco. Per tenere conto delle variazioni del lead time in base a determinate condizioni, ignorare il lead time di una fase tipo di lavoro utilizzando un record Sostituzione lead fase tipo di lavoro.
Impostare una combinazione di condizioni, ad esempio procedura di lavoro, tipo di lavoro, fase del tipo di lavoro, paese e territorio di servizio e assegnare una priorità alla combinazione. Quando il coordinatore del centro di trattamento cerca delle finestre, il flusso Calcola lead time fase procedura di lavoro utilizzando fasi tipo di lavoro calcola il lead time totale di una fase della procedura di lavoro invocando la tabella decisionale Sostituzione lead time fase tipo di lavoro. Questa tabella delle decisioni fa riferimento alla logica di sostituzione impostata nel record Sostituzione lead time fase tipo di lavoro e considera la logica di sostituzione con la massima priorità.
Se non è configurata alcuna logica di sostituzione, il flusso considera il lead time predefinito.
La sostituzione del lead time e le regole di assegnazione delle priorità ai territori di servizio vengono utilizzate insieme per trovare le finestre più appropriate. Se il lead time calcolato totale per l'insieme di territori di servizio controllati (in cui sono presenti le fasi del tipo di lavoro) con la regola di priorità più alta è inferiore al lead time della fase della procedura di lavoro configurato, la logica di formazione delle finestre considera il lead time totale calcolato utilizzando le fasi del tipo di lavoro.
Se il lead time calcolato totale per un insieme prioritario di territori di servizio secondari (fasi del tipo di lavoro) è superiore al lead time della fase della procedura di lavoro configurato, la logica di formazione delle finestre non considera alcuna finestra per quella combinazione di territori di servizio secondari e cerca invece la regola di assegnazione delle priorità ai territori di servizio con priorità inferiore.
- Da Imposta, nella casella Ricerca veloce, immettere Tabelle decisioni e quindi fare clic su Tabelle decisioni. Fare clic su Abilita.
- Fare clic sul menu a discesa accanto alla tabella delle decisioni Sostituzione lead time fase tipo di lavoro e quindi fare clic su Attiva.

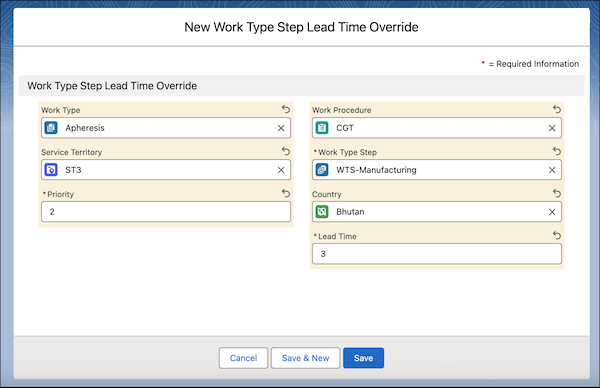

- Dal Programma di avvio app, trovare e selezionare Sostituzione lead fase tipo di lavoro e fare clic su Nuovo.
-
Aggiungere le condizioni per una sostituzione.
- Selezionare un tipo di lavoro.
- Selezionare una procedura di lavoro.
- Selezionare un territorio di servizio.
- Selezionare una fase del tipo di lavoro.
- Assegnare una priorità alla combinazione di condizioni.
- Selezionare il paese in cui sono applicabili le condizioni.
-
Aggiungere il lead time per la fase del tipo di lavoro. Il lead time predefinito è in giorni. È possibile modificare l'unità lead time nel record Procedura di lavoro.
- Salvare le modifiche.
