Usted estĆ” aquĆ:
Funciones de la consola de programación
Aprenda cómo funciona la Consola de programación en Agentforce Field Service y Operaciones (anteriormente Field Service).
Ediciones necesarias
| Disponible en: Lightning Experience |
| Las funciones principales de Field Service, el paquete gestionado y la aplicación móvil estÔn disponibles en las versiones Enterprise Edition, Unlimited Edition y Developer Edition. |
Esta es una función de paquete gestionado de Field Service.
Actualizaciones en vivo mejoradas
El mecanismo de distribución de actualizaciones en vivo mejorado mantiene la Consola de programación coherentemente en vivo y actualizada. Esto valida la precisión en tiempo real, reduce las actualizaciones innecesarias y garantiza un desempeño estable durante operaciones de gran volumen. Esta función estÔ activada de forma predeterminada.
Encabezado de consola de programación

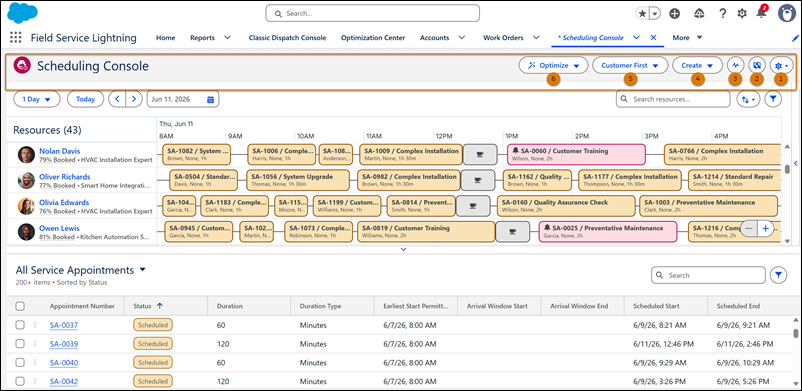

El encabezado de la Consola de programación es donde puede seleccionar una polĆtica de programación, crear absentismos de recursos, optimizar su programación, abrir el Rastreador de actividad, mostrar el mapa y definir la configuración del grĆ”fico de Gantt y la lista de citas.
En el encabezado, puede:
- Abra la configuración del grÔfico de Gantt y la lista de citas (1).
- Abra el mapa (2).
- Abra el Rastreador de actividad (3).
- Cree un absentismo de recurso (4).
- Seleccione una polĆtica de programación (5).
- Optimice su programación (6).
Configuración de territorio de servicio en el grÔfico de Gantt
Desde Configuración, puede seleccionar los territorios de servicio para mostrar su información de programación en el grÔfico de Gantt.
- Bajo Configuración, seleccione Territorios de servicio (1).
- Busque territorios de servicio (2).
- Seleccione algunos o todos los territorios de servicio (3).
Opciones de vista de Gantt

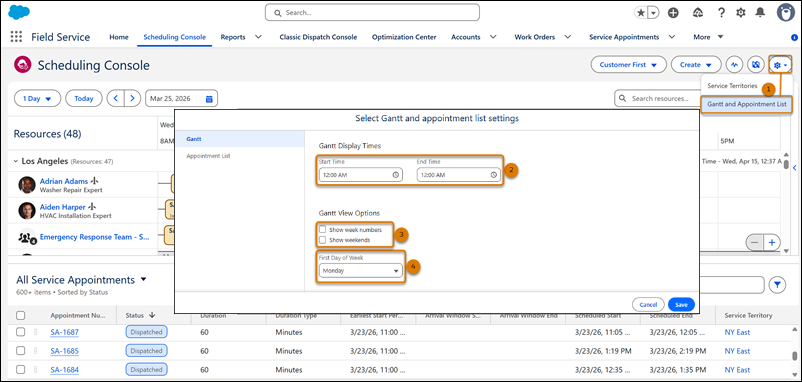

Desde Configuración, puede filtrar horarios no laborales y seleccionar las opciones de vista de Gantt.
- Bajo Configuración, seleccione Lista de Gantt y citas (1).
- Bajo Gantt, seleccione las horas de visualización de Gantt (2).
- Seleccione si mostrar números de semana y fines de semana en el grÔfico de Gantt (3).
- Seleccione el primer dĆa de la semana que se muestra en el grĆ”fico de Gantt (4).
Configuración de lista de citas
Desde Configuración, puede desvincular la lista de citas de servicio del intervalo de fechas del Gantt y los territorios de servicio cargados del Gantt.
- Bajo Configuración, seleccione Lista de Gantt y citas y luego seleccione Lista de citas (1).
- Seleccione si comparar las citas mostradas en la lista de citas de servicio con los territorios de servicio mostrados en el grÔfico de Gantt (2). Esta configuración estÔ seleccionada de forma predeterminada.
Cuando se anula la selección, la lista de citas de servicio se desvincula del grÔfico de Gantt. Se muestra a los despachadores cualquier cita de servicio que cumpla los criterios de lista y esté dentro de sus permisos de visualización, incluyendo citas sin un territorio de servicio asignado. En términos de actualizaciones en vivo, solo las citas que coinciden con los territorios de servicio del Gantt se actualizan de forma dinÔmica.
- Seleccione si comparar las citas mostradas en la lista de citas de servicio con el intervalo de fechas mostrado en el grÔfico de Gantt (3). Esta configuración estÔ seleccionada de forma predeterminada.
Cuando se selecciona, la lista de citas de servicio muestra citas programadas actualmente en el grƔfico de Gantt o que se pueden programar en el grƔfico de Gantt dentro del intervalo de fechas visible. En otras palabras, estas citas recaen en los campos Inicio temprano y Fecha de vencimiento (o plazo de llegada).
Cuando se anula la selección, se muestran todas las citas que cumplen los criterios de lista de citas de servicio y estĆ”n vinculadas a los territorios de servicio del grĆ”fico de Gantt, independientemente de su intervalo de tiempo. En tĆ©rminos de actualizaciones en vivo, el intervalo de fechas predeterminado para actualizaciones de Gantt se establece en 7 dĆas antes y 30 dĆas despuĆ©s de la fecha actual.
Absentismos de recursos
Cree absentismos de recursos en el grƔfico de Gantt para recursos de servicio para indicar cuƔndo un recurso no estƔ disponible para trabajar.
Para ayudar los despachadores a mantener el enfoque, los administradores pueden personalizar los campos mostrados en el panel lateral Crear absentismo de recurso desde el formato de pÔgina Absentismo de recurso en Configuración.
- Bajo Crear, seleccione Ausencia de recursos (1).
- Ingrese el nombre del recurso de servicio, el intervalo de fechas de absentismo, una descripción y el tipo de absentismo (2).
Configuración de Gantt
El grÔfico de Gantt contiene la lista de recursos a la izquierda y la vista de programación a la derecha. Cuando abre el mapa, aparece en el lado derecho del grÔfico de Gantt.
Desde el encabezado de Gantt, puede ajustar la resolución de Gantt, saltar a una fecha especĆfica o volver a la fecha actual. TambiĆ©n puede buscar, ordenar y filtrar los recursos de servicio mostrados en el grĆ”fico de Gantt.

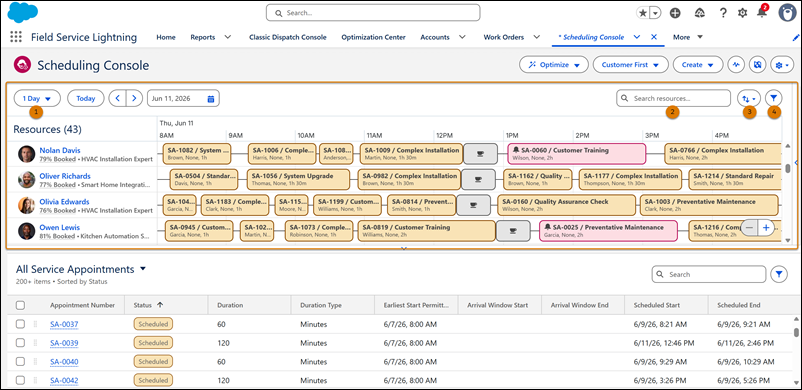

- Seleccione la resolución de Gantt (1). La resolución se establece en 1 dĆa de forma predeterminada, pero puede ajustarla a hasta 1 semana.
- Utilice la barra de bĆŗsqueda para buscar recursos de servicio (2). Solo puede buscar por nombre de recurso. Utilice una coma para buscar mĆŗltiples recursos de servicio.
- Ordene la lista de recursos de servicio por nombre de recurso, tipo de recurso o utilización de recurso (3).
- Filtre la lista de recursos de servicio por tipo de recurso o habilidades (4).
Filtrado avanzado
Las opciones de filtrado avanzado ayudan a los despachadores a centrar su vista en los recursos de servicio mÔs relevantes. Pueden filtrar por habilidades o tipo de recurso para reducir el ruido visual y restringir la programación a exactamente lo que necesitan.
Filtre la lista de recursos de servicio del grƔfico de Gantt por tipo de recurso (1) y seleccione un tipo de recurso (2).
Filtre la lista de recursos de servicio del grƔfico de Gantt por habilidades (1) e ingrese una o mƔs habilidades en el campo Valor (2).
Utilización de recursos de servicio
Vea cuÔn ocupado estÔ cada recurso de servicio de un vistazo con porcentajes de utilización en tiempo real mostrados directamente en mosaicos de recursos de servicio. Cuando un cliente requiere servicio inmediato o se interrumpe una programación, los despachadores pueden identificar rÔpidamente quién estÔ disponible, equilibrar cargas de trabajo y mantener la calidad del servicio. El porcentaje de utilización se actualiza automÔticamente cuando se programan, reprograman o cancelan citas.
La utilización de recursos de servicio es el porcentaje de horas de trabajo disponibles de un recurso que estÔn programadas para trabajo o desplazamiento. Se calcula del siguiente modo:
% de utilización de recursos = (Tiempo de trabajo programado + Tiempo de desplazamiento programado) ÷ (Horarios laborales - Horas de absentismo)
| Duración | Descripción |
|---|---|
| Tiempo de trabajo programado | Duración de las citas de servicio asignadas dentro del intervalo de fechas seleccionado. |
| Tiempo de desplazamiento programado | Tiempo de desplazamiento estimado entre citas de servicio dentro del intervalo de fechas seleccionado. |
| Horarios laborales | Total de horas de trabajo disponibles basƔndose en los horarios laborales definidos del recurso de servicio. |
| Horas de absentismo | Horas dentro de los horarios laborales definidos del recurso de servicio marcadas como no disponibles debido a absentismos aprobados, como vacaciones, baja por enfermedad o capacitación. |

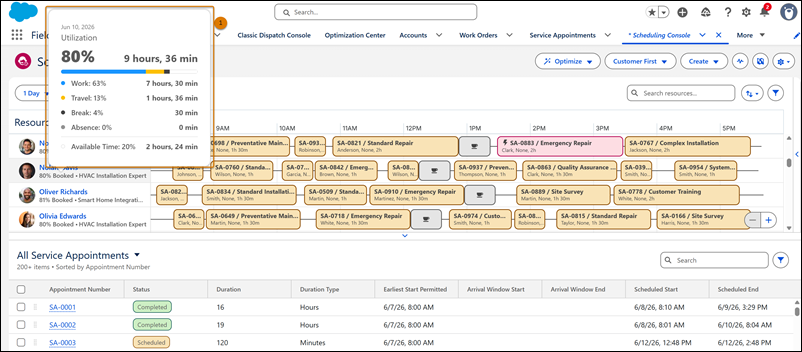

Para ver cómo se distribuye el tiempo de un recurso, pase el ratón sobre o haga clic en el porcentaje de utilización en el mosaico de recurso en la lista de recursos de servicio. Aparece un cuadro emergente de desglose que muestra el tiempo asignado al trabajo, los desplazamientos, los absentismos y la disponibilidad (1).
El desglose de utilización refleja la resolución de Gantt seleccionada actualmente. Puede ajustar la resolución para ver la utilización de un recurso para un intervalo de fechas diferente.
Utilización de territorio de servicio
Vea la utilización agregada para cada territorio de servicio de un vistazo para gestionar estratégicamente su plantilla laboral. Los despachadores pueden identificar desequilibrios regionales, comparar cargas de trabajo de territorios y tomar decisiones fundamentadas sobre la asignación de recursos de servicio y la compatibilidad entre territorios.
El porcentaje de utilización se actualiza automÔticamente cuando se programan, reprograman o cancelan citas para cualquier recurso dentro del territorio de servicio. Cada territorio se enumera con su porcentaje de utilización agregado.
La utilización de territorios de servicio es el porcentaje del tiempo programado total para todos los recursos de servicio en un territorio de servicio en relación con sus horas de trabajo disponibles en total. Se calcula del siguiente modo:
% de utilización de territorio = (Suma de todo el tiempo de trabajo programado + Suma de todo el tiempo de desplazamiento programado) Ć· (Suma de todos los horarios laborales ā Suma de todas las horas de absentismo)
| Duración | Descripción |
|---|---|
| Tiempo de trabajo programado | Duración total de citas de servicio asignadas para todos los recursos de servicio en el territorio de servicio dentro del intervalo de fechas seleccionado. |
| Tiempo de desplazamiento programado | Tiempo de desplazamiento estimado total entre citas de servicio para todos los recursos de servicio en el territorio de servicio dentro del intervalo de fechas seleccionado. |
| Horarios laborales | Total de horas de trabajo disponibles para todos los recursos de servicio basƔndose en sus horarios laborales definidos. |
| Horas de absentismo | Total de horas marcadas como no disponibles debido a absentismos aprobados, como vacaciones, baja por enfermedad o capacitación, para todos los recursos de servicio en sus horarios laborales definidos. |

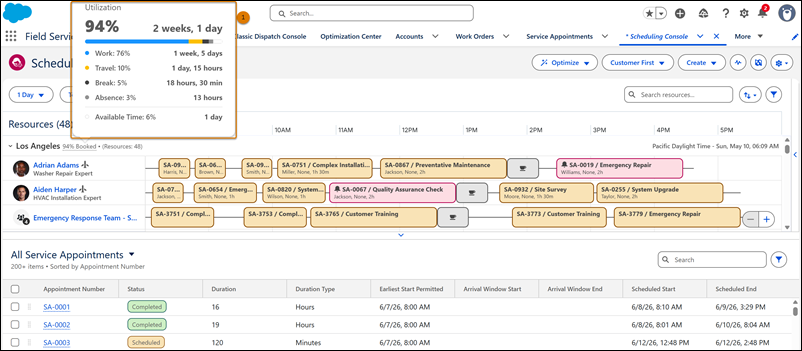

Para ver cómo se distribuye el tiempo entre un territorio de servicio, pase el ratón sobre o haga clic en el porcentaje de utilización ubicado junto al nombre del territorio de servicio en la lista de recursos de servicio. Aparece un cuadro emergente de desglose que muestra los totales agregados de trabajo, desplazamiento, absentismo y disponibilidad (1).
El desglose de utilización refleja la resolución de Gantt seleccionada actualmente. Puede ajustar la resolución para ver la utilización del territorio de servicio para un intervalo de fechas diferente.
